彬長礦區首個煤泥系統改造項目在小莊礦圓滿收官
近日,隨著帶料試車成功,歷經26天高效施工的彬長礦區首個煤泥系統改造項目在小莊礦順利完成。

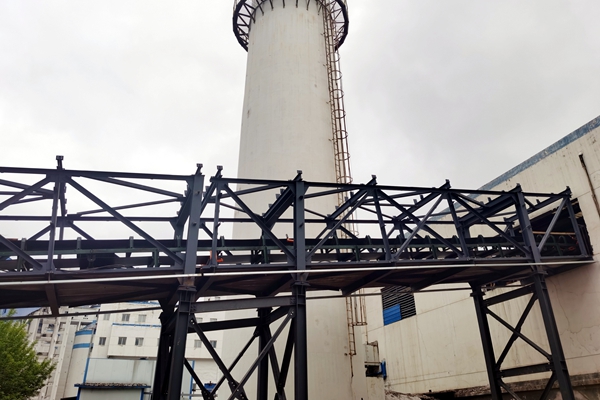

為推進該項目建設按期高效開展,該礦成立專項小組,確定“專用通道+集中堆放”的改造方向,設計單位秉持“最小干預生產、最大效益產出”原則,在703棧橋至鍋爐房區域搭建鋼結構架空運輸系統,并配套專用皮帶機與配電控制裝置。

項目設計階段,針對棧橋高空吊裝、皮帶機坡度適配等難題,該礦運用三維建模進行模擬,最終確定了“雙棧橋+雙皮帶”方案。703棧橋新增長27米的1#皮帶機,與鍋爐房區域架設跨度40米的2#棧橋架空皮帶機,形成閉環運輸通道。配電系統集成PLC自動化控制模塊,系統運行與洗選作業相互獨立。

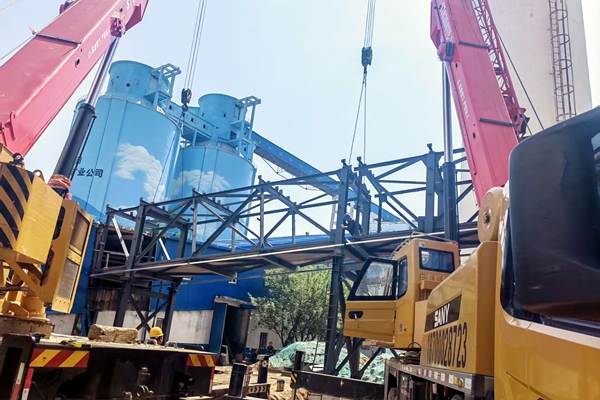

6月10日項目啟動后,各施工環節緊密銜接。僅用時6天便完成1#皮帶機機頭機尾架定制,并同步開展中部架安裝;耗時9天完成2#棧橋組裝吊裝,采用“分段預制+整體提升”工藝,單日最高吊裝量達15噸;3天內完成配電系統布線與程序調試,1#溜煤槽改造與洗煤廠全廠停產檢修同步進行,有效降低工期損耗。6月30日,項目一次性通過帶料試車。
該項目投用后,將進一步提升選煤廠洗選效率,增加洗選作業時間,降低設備磨損,每年節約維修費用約18萬元。下一步,該礦將依托該系統拓展深加工產業鏈,推動資源利用向“精細化、價值化”方向轉型。(劉寧)
